Почему мобильная электростанция за 15 млн долларов от США в течение 7 месяцев так и не заработала в Украине — Forbes
За семь месяцев «Энергоатом» не смог запустить электростанцию, которую можно запустить за несколько дней

За семь месяцев «Энергоатом» не смог запустить электростанцию, которую можно запустить за несколько дней
Правительство США еще в феврале подарило «Энергоатому» газовую установку за 15 млн долларов. Однако она до сих пор не работает, несмотря на сотни израсходованных миллионов на её запуск. Почему за семь месяцев «Энергоатом» так и не смог запустить эту электростанцию, разбиралось издание Forbes Ukraine.
Так, после того, как Агентство США по международному развитию (USAID) подарило «Энергоатому» газотурбинную мобильную электростанцию General Electric стоимостью $ 15 млн, прошло семь месяцев. Эта электростанция должна была помочь Украине справляться с последствиями ударов россии по энергетической инфраструктуре. Однако главная проблема в том, что «Энергоатом» до сих пор не смог запустить эту электростанцию.

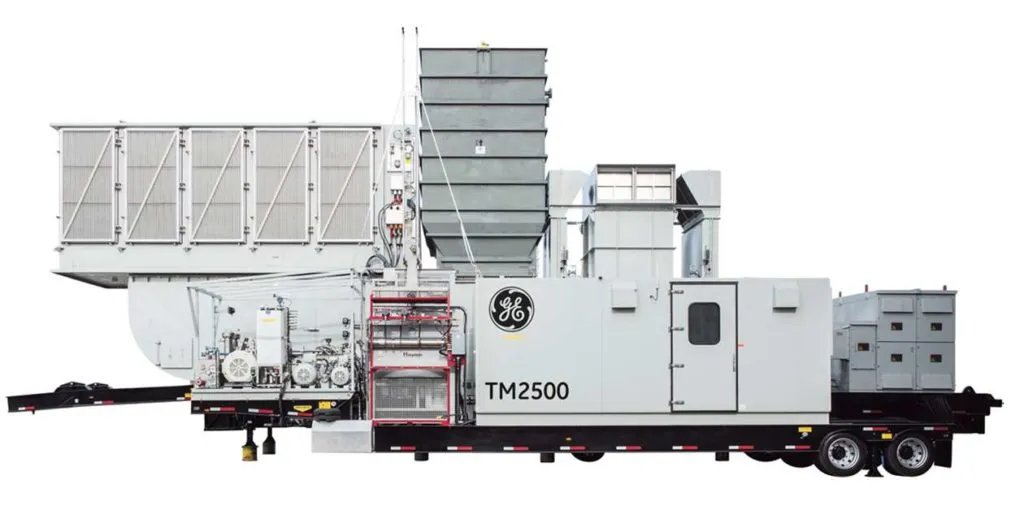

Мобильная электростанция General Electric
Такое малое поколение должно помочь Украине эффективнее бороться с последствиями ударов россии по энергетической инфраструктуре. Малые электростанции можно использовать в городах для обеспечения жителей электроэнергией, водой и теплом на случай масштабных отключений света. Также эти электростанции могут ускорить восстановление энергосистемы после блэкаута.
Ещё одно её преимущество – малое время запуска, которое измеряется в днях. Для установки и запуска энергоблока подобной тепловой электростанции требуется 11 дней.
«Установление этой турбины станет первым практическим шагом по реализации стратегии Министерства энергетики Украины относительно децентрализации энергосистемы и развития сетей малой генерации в нашей стране», – заявил министр энергетики Герман Галущенко 7 февраля во время торжественной передачи Украине газотурбинной установки.
В церемонии передачи установки 7 февраля также приняли участие посол США Бриджит Бринк, заместитель администратора USAID Изабель Коулман и руководитель «Энергоатома» Пётр Котин.

Почему Энергоатом семь месяцев не может запустить электростанцию
Эту электростанцию в кратчайшие сроки (за 2,5 млн долл.) двумя авиарейсами из аэропорта Юма (США) в аэропорт Жешув (Польша) ещё в феврале перевез «Антонов». Сейчас он судится с «Энергоатомом», чтобы получить эти деньги, пишет отраслевое издание ExPro.
«Этот проект вызвал много вопросов как к срокам его реализации, так и к стоимости работ, закупаемых «Энергоатом», чтобы доставить и установить установку – более $ 6 млн (перевозка, проектирование, монтаж)», – пишут журналисты.
Forbes задал эти вопросы пресс-службе «Энергоатома». Ответы госкомпании прокомментировал Михаил Шустер, до августа 2020-го работавший директором по закупкам в «Энергоатоме», а сейчас регулярно критикующий руководство госкомпании. Также журналисты пообщались с консультантом, помогающим западным партнёрам установить подобные газотурбинные электростанции в Украине, чтобы сравнить заявленные стоимости подобных проектов. Он говорил анонимно, поскольку подписывал договоры о неразглашении.
В пресс-службе «Энергоатома» сказано, что установка уже установлена на проектное место, она прошла тестирование. Сейчас её присоединяют к газотранспортной системе и электросети, но чтобы она полноценно заработала, должно поступить всё оборудование, которое пообещала американская компания Tetra Tech. Эта компания является поставщиком всего дополнительного оборудования по этому проекту: трансформатора, газового модуля, ячейки 110 кВ, переключателя.
Однако «Энергоатом» узнал, что установка не имеет всех необходимых для её запуска модулей только 10 мая, когда в Украину прибыл инженер Tetra Tech и украинские специалисты смогли ознакомиться с содержанием поставки.
«Оказалось также, что General Electrik и Tetra Tech не имели на руках этого оборудования и собирали его по всему миру. Газовый модуль мы получили 1 сентября, трансформатор – в августе. У нас до сих пор нет модуля собственных потребностей и дизель-генератора», – говорится в сообщении «Энергоатома».
В середине сентября состоялась очередная встреча с представителями Tetra Tech, которые сообщили, что в ближайшее время предоставят оборудование, поэтому «Энергоатом» рассчитывает запустить установку до конца октября.
«Согласно договоренностям, все оборудование нам передается как гуманитарная помощь. Если бы мы получили все оборудование в феврале, то за два-три месяца установка работала бы», – сообщили в пресс-службе компании.
Однако, по словам Шустера, «Энергоатом» не мог не знать, что именно было поставлено.
«Чтобы понять, какое оборудование поставлено, не нужно было ждать 10 мая, чтобы открыть коробки. С коробками идет описание содержимого комплекта, где перечислено всё оборудование. Если предположить, что описание не было детализировано, то всегда можно обратиться в компанию- поставщика, которая в течение двух дней предоставит подробный перечень», – говорит он.

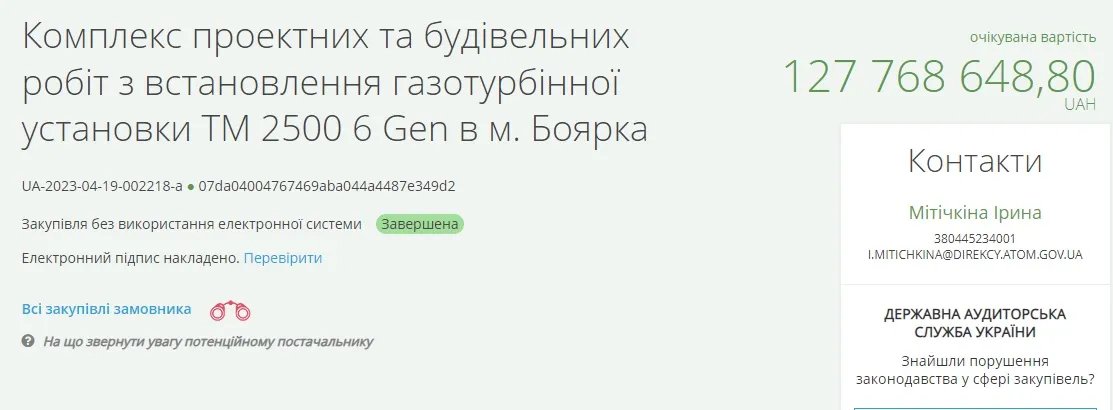

Ещё одно подтверждение, что «Энергоатому» была известна комплектация, – тендер на проектирование и строительные работы стоимостью 128 млн грн.
«Подрядчик должен был закупить это всё оборудование, кроме трансформатора, – говорит Шустер со ссылкой на тендерную документацию. – Фактически они валят на американцев то, что есть в договоре на Prozorro».
По словам консультанта, который помогает устанавливать в Украине подобные установки, проектные работы и установка им обошлись около 40 млн грн.
Почему «Энергоатом» перевозил установку самолётом, а не кораблём
«Энергоатом» заявил, что перевозка установки кораблем увеличила бы сроки поставки на два месяца.
«На тот момент у нас каждый день был на счету. Задача стояла – запустить установку как можно раньше. Если бы мы знали, что установка будет не в полной комплектации, то тогда можно было бы рассмотреть альтернативные способы доставки», – говорится в сообщении .
Также там подчеркнули, что реализация проекта – это политическая договоренность на уровне министров энергетики США и Украины в разгар зимы. Эта установка – пилотный проект децентрализованной генерации.
«Мы должны были её быстро подключить, показать, что она работает, и весной получить больше установок», – сказали энергетики.
По словам Шустера, только разработка проекта, поиск подрядчиков и подготовка места для размещения установки могут занимать не менее двух месяцев. Если действительно задача была установить её как можно скорее, то непонятно, почему «Энергоатом» решил подключать её к линии 110 кВ, что требует трансформатора и другого дополнительного оборудования, поскольку на выходе мобильная электростанция имеет напряжение 11 кВ.
«Можно было бы её сразу подключить к линии 10 кВ, что заняло бы до 20 дней, – говорит он. – Этот вариант снизил бы возможности её применения, однако политически всё было бы сделано максимально быстро».
Когда «Энергоатом» решил подключить установку к линии 110 кВ, он должен был немедленно проинформировать об этом американцев и пригласить нужное оборудование, чтобы понять сроки реализации, говорит Шустер. То есть в решение о присоединении к сети 110 кВ была уже заложена отсрочка не менее четырёх месяцев.
Именно это решение повлекло за собой необходимость переходного блока 11\110 кВ, устройство которого и является предметом контракта со «Спецтеплоэнергомонтажом», отмечает Шустер. Эта компания должна была спроектировать установку, закупить и смонтировать её.
«Откуда взялись претензии к американцам – неизвестно. Вероятно, когда поняли, что «Спецтеплоэнергомонтаж» не в состоянии выполнить закупку. Вероятно, это стало понятно в июне или июле», – говорит Шустер.
Консультант, помогающий западным партнерам запустить подобные газотурбинные электростанции в Украине, подтвердил, что перелёт из США не нужен абсолютно. По его данным, разработка проекта, строительство фундамента, закупка оборудования – это 4-5 месяцев. За это время установка спокойно доедет кораблём, что в 10 раз дешевле, чем на самолёте.
Почему «Энергоатом» избрал именно государственный «Антонов»
«Антонов» – это государственная компания, которая была готова сразу выполнить заказ.
«На тот момент у нас не было времени искать альтернативу в виде частного игрока. «Энергоатом» предоставил «Антонову» габариты установки: вес — 150 т, объём — 840 кубометров. «Антонов» выставил чек в $ 2,5 млн за два рейсы», – говорится в сообщении «Энергоатома».
Ещё одна причина, почему «Энергоатом» выбрал именно таких подрядчиков – эти компании были готовы работать над проектом даже без авансовых платежей, говорится в сообщении компании.
«У «Энергоатома» до сих пор не утвержден финплан, поэтому мы не можем рассчитываться с подрядчиками, – заявили в компании. – Эти компании делают все работы за свой счёт, рассчитывая, что мы оплатим работы в будущем».
Подписывайтесь на наш Telegram-канал, чтобы не пропустить важные новости. За новостями в режиме онлайн прямо в мессенджере следите на нашем Telegram-канале Информатор Live. Подписаться на канал в Viber можно здесь.
ЧИТАЙТЕ ТАКЖЕ:
- Энергоатом обвиняет нардепа Железняка во лжи и требует от него извинений. В ответ получает новые обвинения в коррупции
- Россия готовится к ракетным обстрелам инфраструктуры Украины зимой: разведка Британии сделала тревожный прогноз
- Блэкаут в Украине: какие регионы останутся без света и тепла зимой: прогноз эксперта
- Как будут отключать свет с 1 октября? Минэнерго обнародовало официальное разъяснение
