Гигават Зеленского обернулся пшиком: из обещанных мощностей построили только 13%

Суммарно за 2024 год выходит всего 133 МВт

Укрэнерго, энергообъекты
В Укрэнерго сообщили о строительстве только 13% мощностейот гигаваты Зеленского

Из обещанного президентом Владимиром Зеленским гигаватта электроэнергии до конца 2024 года на 17 января 2025 построено только 133 МВт. Показатель составляет всего десятую часть от запланированных объемов. В процентном соотношении речь идет о 13% реализуемых мощностей.

Такие данные вытекают из официального ответа "Укрэнерго" по запросу нардепа Ярослава Железняка. Отмечается, что, несмотря на заявления Минэнерго о выполнении этой задачи, эксперты и СМИ ставили под сомнение эти сведения. Зеленский в июне 2024 года обещал, что до конца года будет построен до одного гигаватта газовой маневренной генерации. Впрочем, реальность совсем другая.

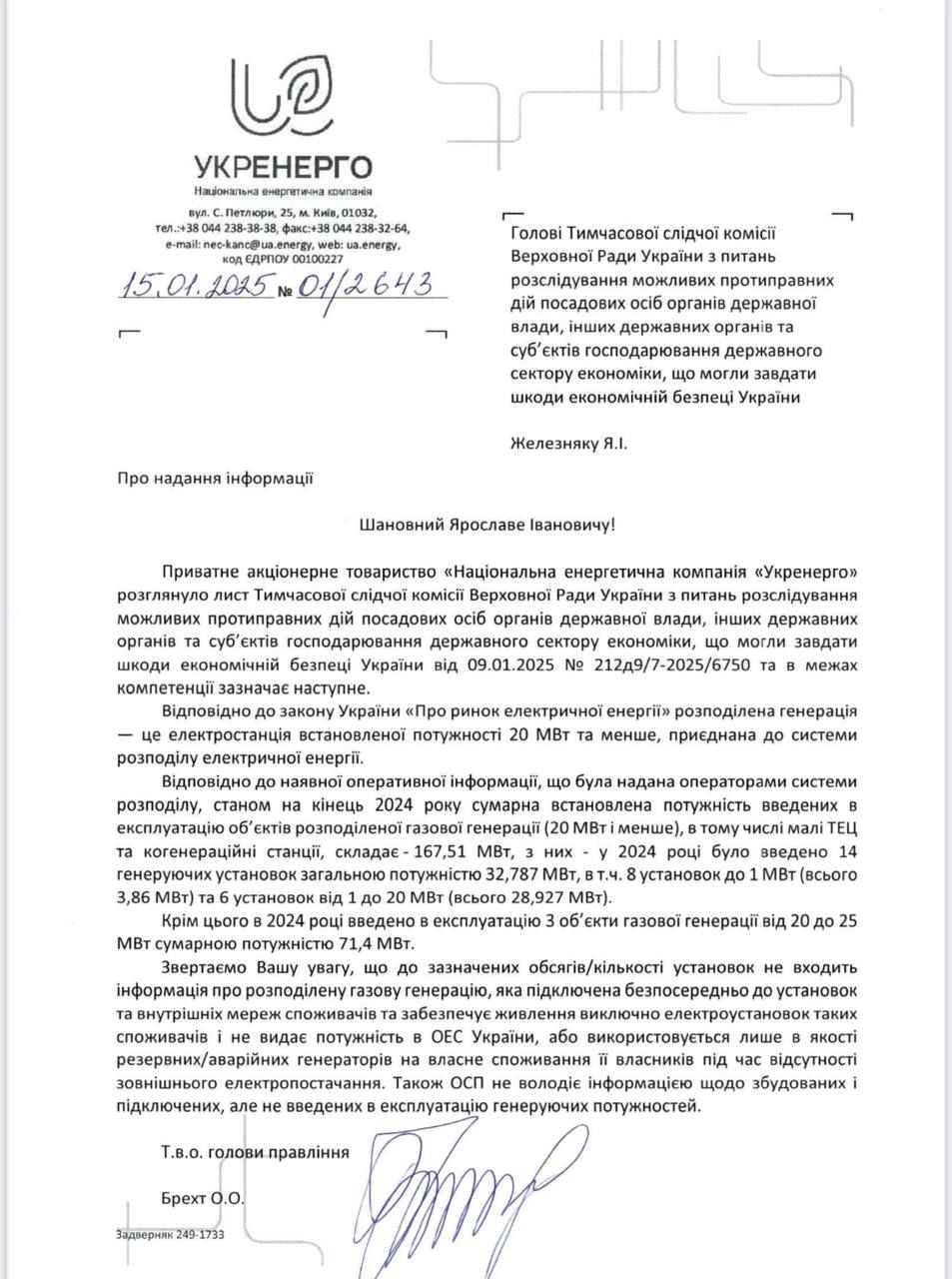

"И вот официальный ответ Укрэнерго (все подключения идут через него), что никакого гигавата даже близко нет. Даже половины. Выходит 13% от этого. Суммарно за 2024 год получается…133 МВт…", - говорится в сообщении Железняка.

Гигават Зеленского: Укрэнерго реализовало только 13% из обещанного 1

Как отломно, в июне 2024 года Зеленский заявил, что у Украины "четкий план" построить до 1 ГВт газовой генерации уже в этом году, а также еще 4 ГВт в ближайшие годы. Однако в Украине возник скепсис по реализации этих амбиций. К примеру, бывшая заместитель министра иностранных дел Лана Зеркаль, отмечает, что газовую генерацию невозможно построить за несколько месяцев, а на достижение планов уходит гораздо больше времени. Она также считала нереальной задачу о строительстве мощностей на 4 ГВт в последующие годы из-за ограниченного количества производителей оборудования на мировом рынке.

Когда же построят гигаватт Зеленского?

Экскеровник НЭК "Укрэнерго" Владимир Кудрицкий оценил возможность строительства одного гигавата дополнительной энергогенерации: это удастся сделать не раньше сентября 2025 года. По его словам, 600 МВт децентрализованного поколения должны построить до конца сентября 2025 года. Большинство инвесторов внесли обеспечительный платеж – 30 тысяч евро за 1 МВт заявленной новой мощности. Они должны были подтвердить, что через год построятся.

Ранее Кудрицкий сообщал, что с обещанного гигавату построили только 60 МВт генерации  или 6%. При этом, по словам менеджера, если бы в начале 2023 года были приняты некоторые решения, которые регулятор принял только в 2024 году, то децентрализованная генерация (о которой говорили с начала 2023 года) могла бы быть уже построена с необходимыми мощностями.
